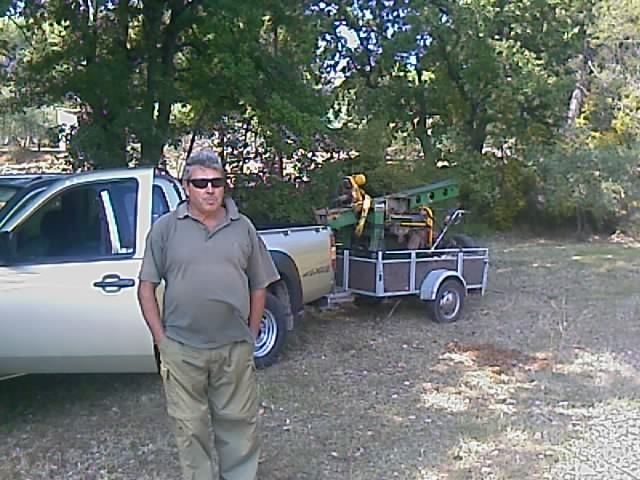

L'étude de sol, confiée à M. Ménard de SOLS INVESTIGATIONS de Toulon (9 sondages sous l'emprise de la villa, la piscine, le pool-house), est réalisée le 22.09.2009 :

Avant l'arrivée des gros engins de terrassement, nous créons le 09.10.2009 la nouvelle entrée au terrain, située face à l'entrée du futur garage.
Elle consiste en la pose, dans le fossé longeant la route, d'une série de buses en béton armé, sur une dizaine de mètres de longueur et déversement d'un peu de tout-venant (granulats de 0 à 20 mm de diamètre).

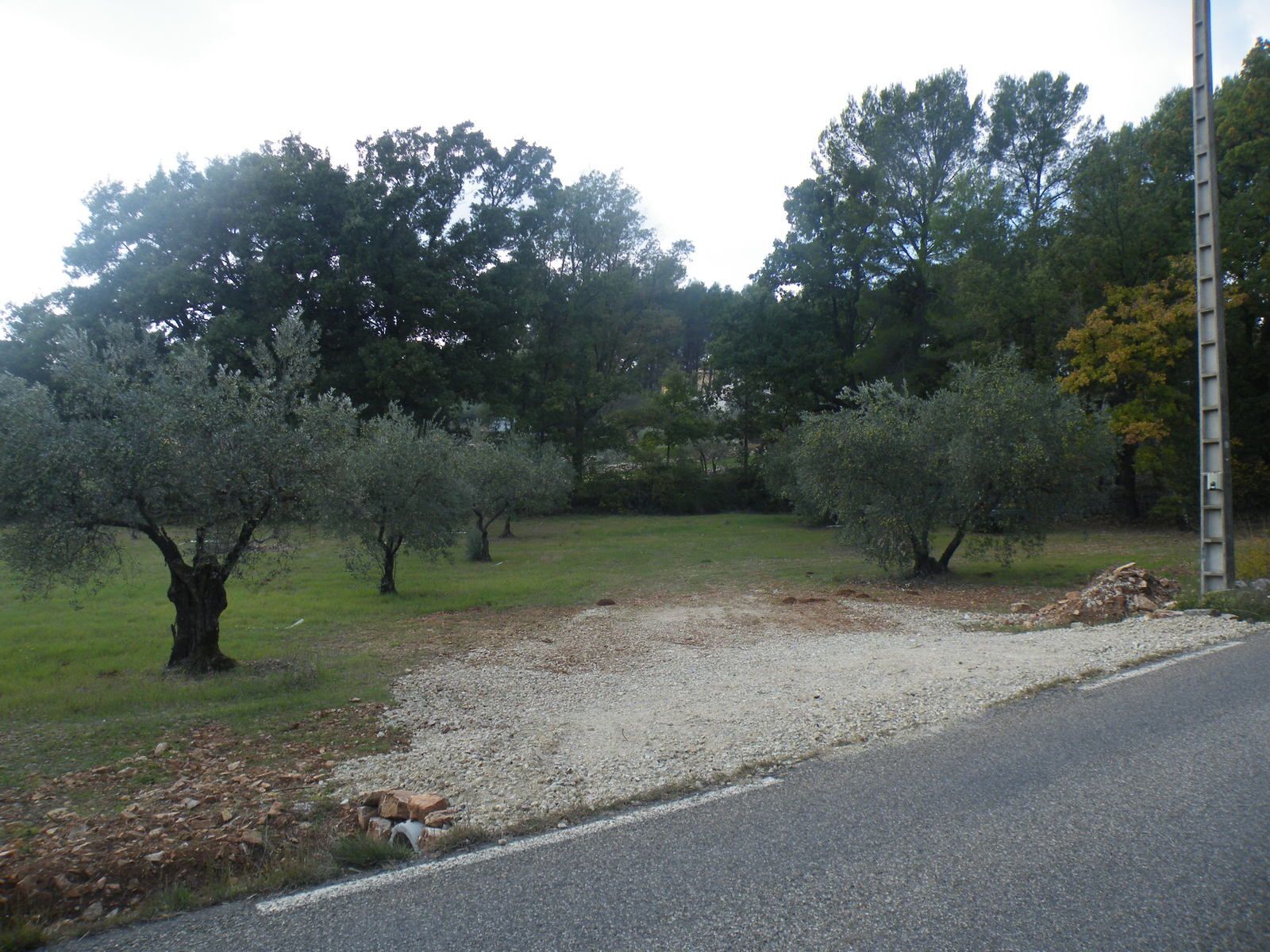

Avant :

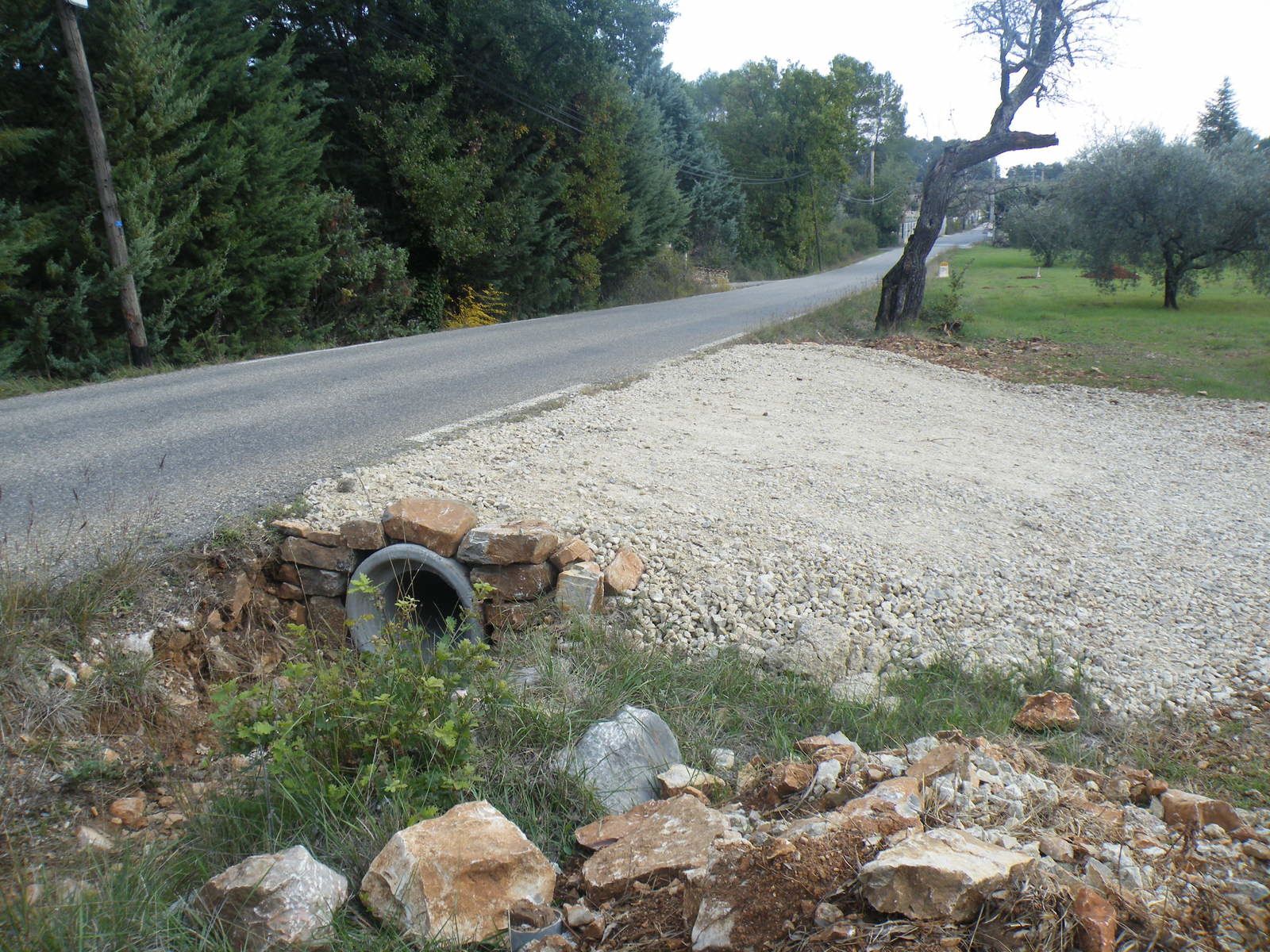

Après :
Le 30.01.2010, avec mon beau-père Antonio, nous taillons très court les oliviers à déplacer :

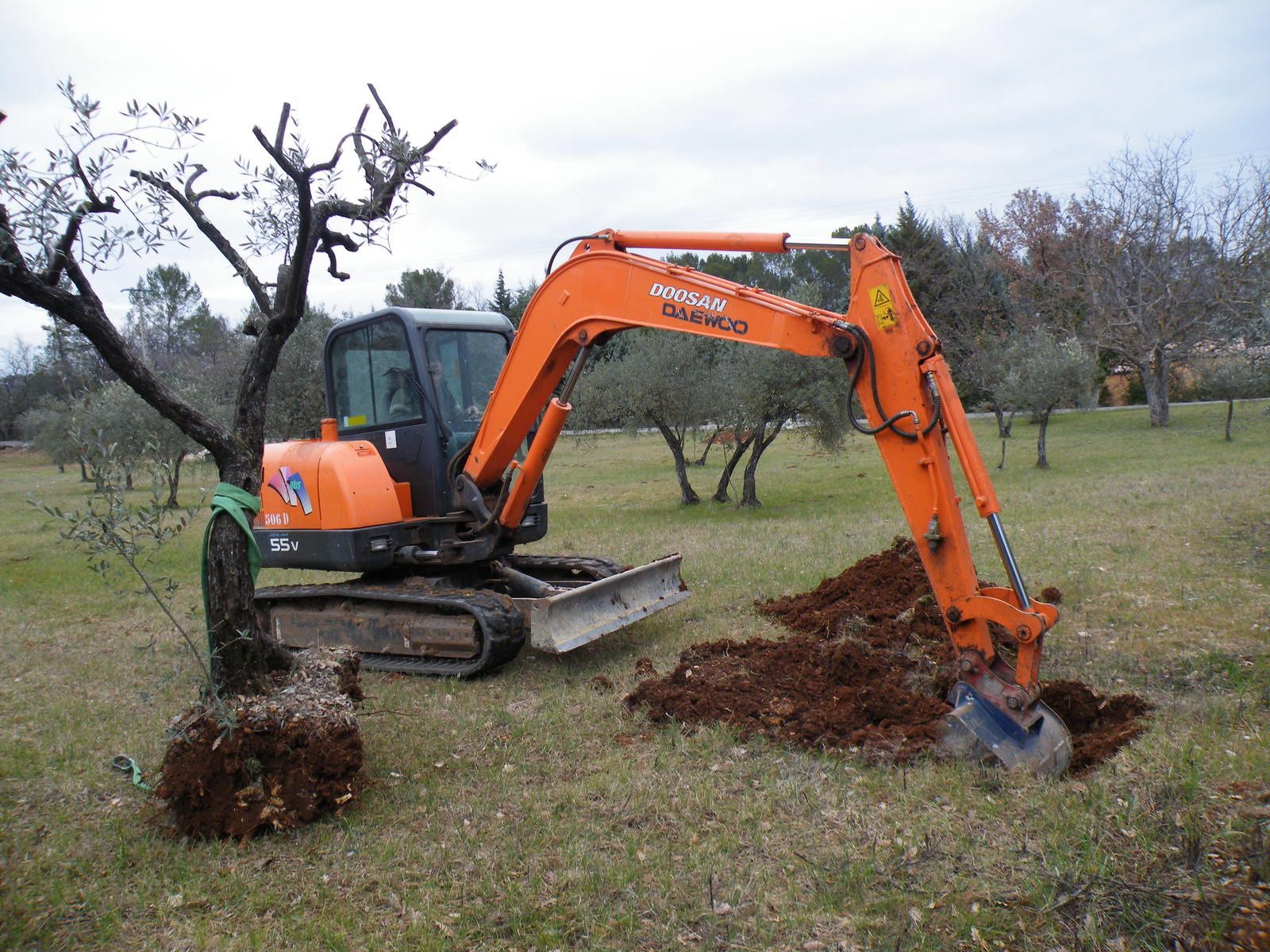

Le 20.03.2010, nous déplaçons les oliviers sous l'emprise des constructions, vers des emplacements judicieux, en reconstituant la trame et les alignements d'origine, là où il en manque :
Toujours le 20.03.2010, nous profitons de la présence de la mini-pelle pour réaliser les tranchées des raccordements du cabanon :
Petite parenthèse dans la vie de notre chantier : les fameuses grosses pluies du 15.06.2010, et leurs dégâts, notamment sur l'accès au terrain :

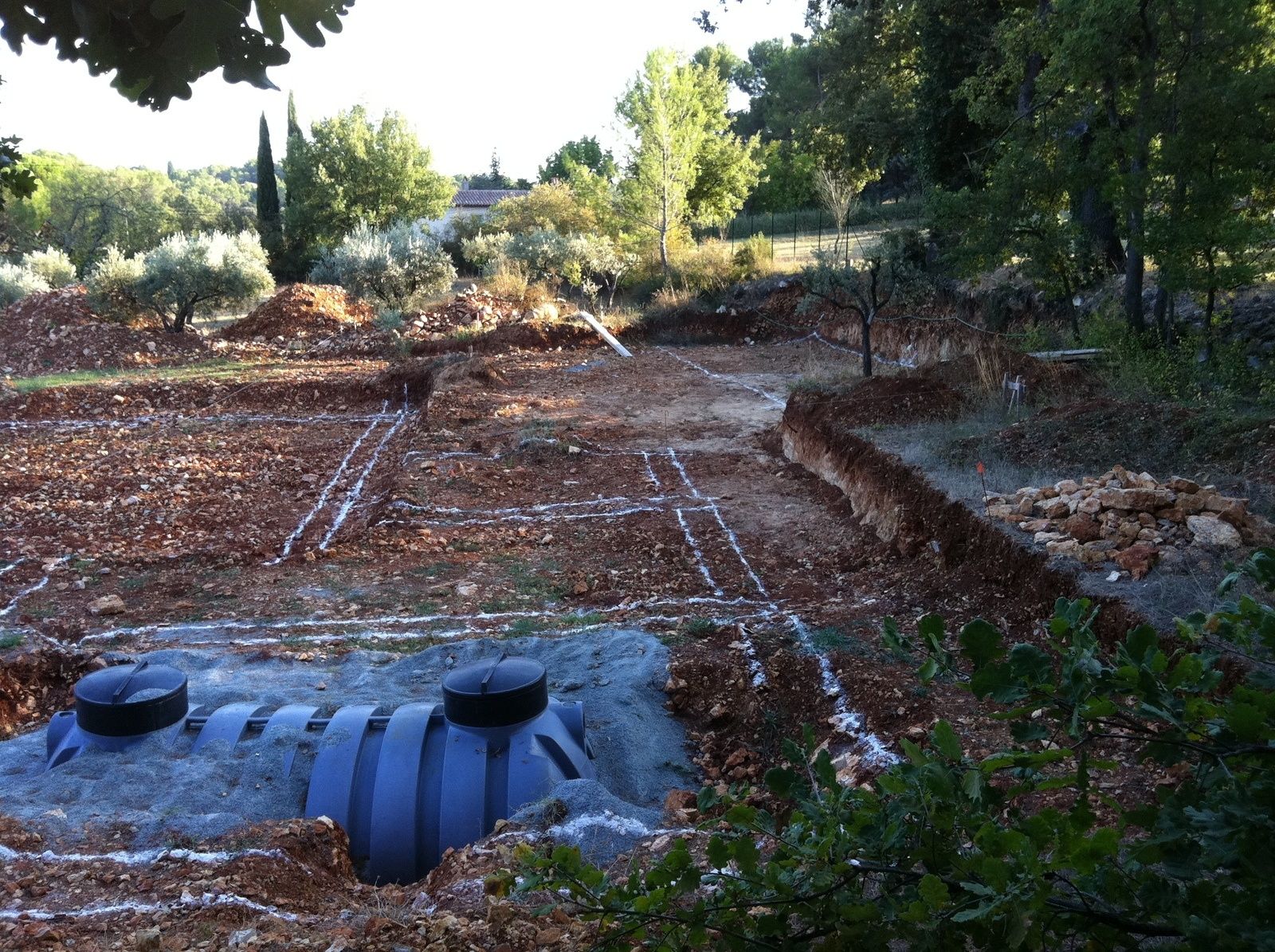

Les 05 & 06.03.2011 nous implantons la maison, le pool-house et la zone d'épandage de la fosse septique.
Et sur chaque piquet délimitant les zones à terrasser, nous indiquons les profondeurs des plateformes à créer.
Le début des travaux de terrassement est prévu le 14.03.2011.

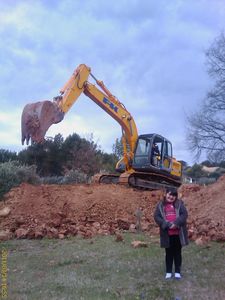

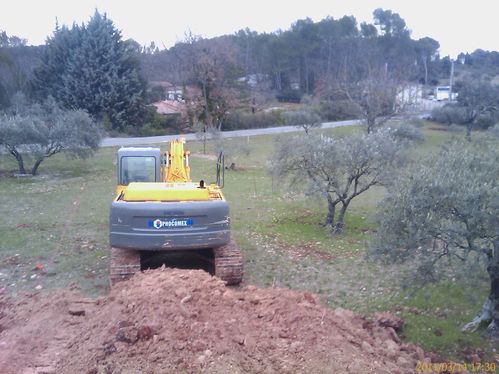

14.03.2011 : Comme prévu la pelle arrive. 16 tonnes sur chenilles pour un volume de terre important, adapté au projet.
2115 heures au compteur : autant dire une pelle quasi neuve pour le plaisir de Régis bien calé dans son fauteuil derrière les commandes.

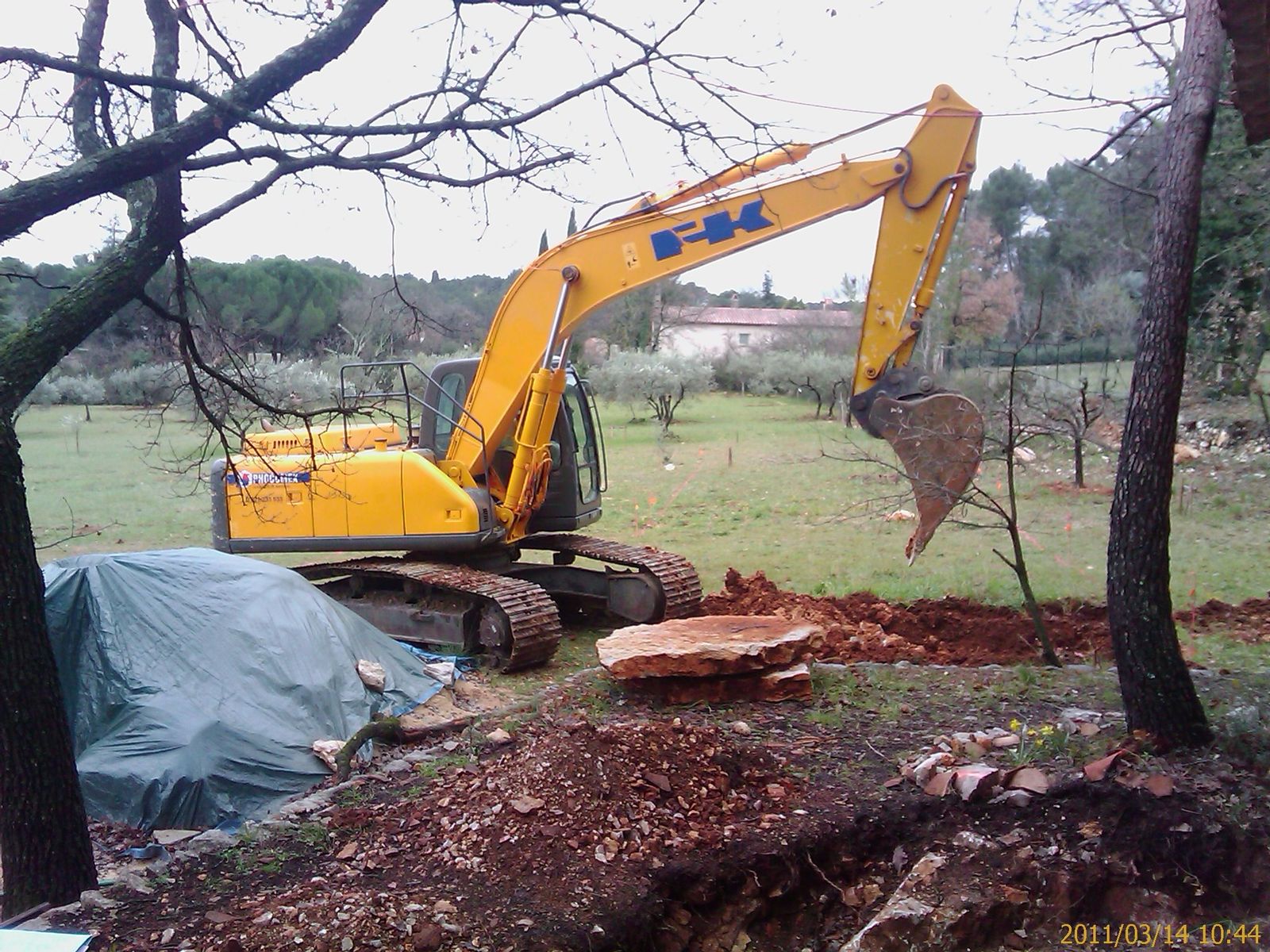

Ouverture du terrassement en masse à l'emplacement de l'abri voitures, et déjà une très belle pierre plate est extraite du sol :

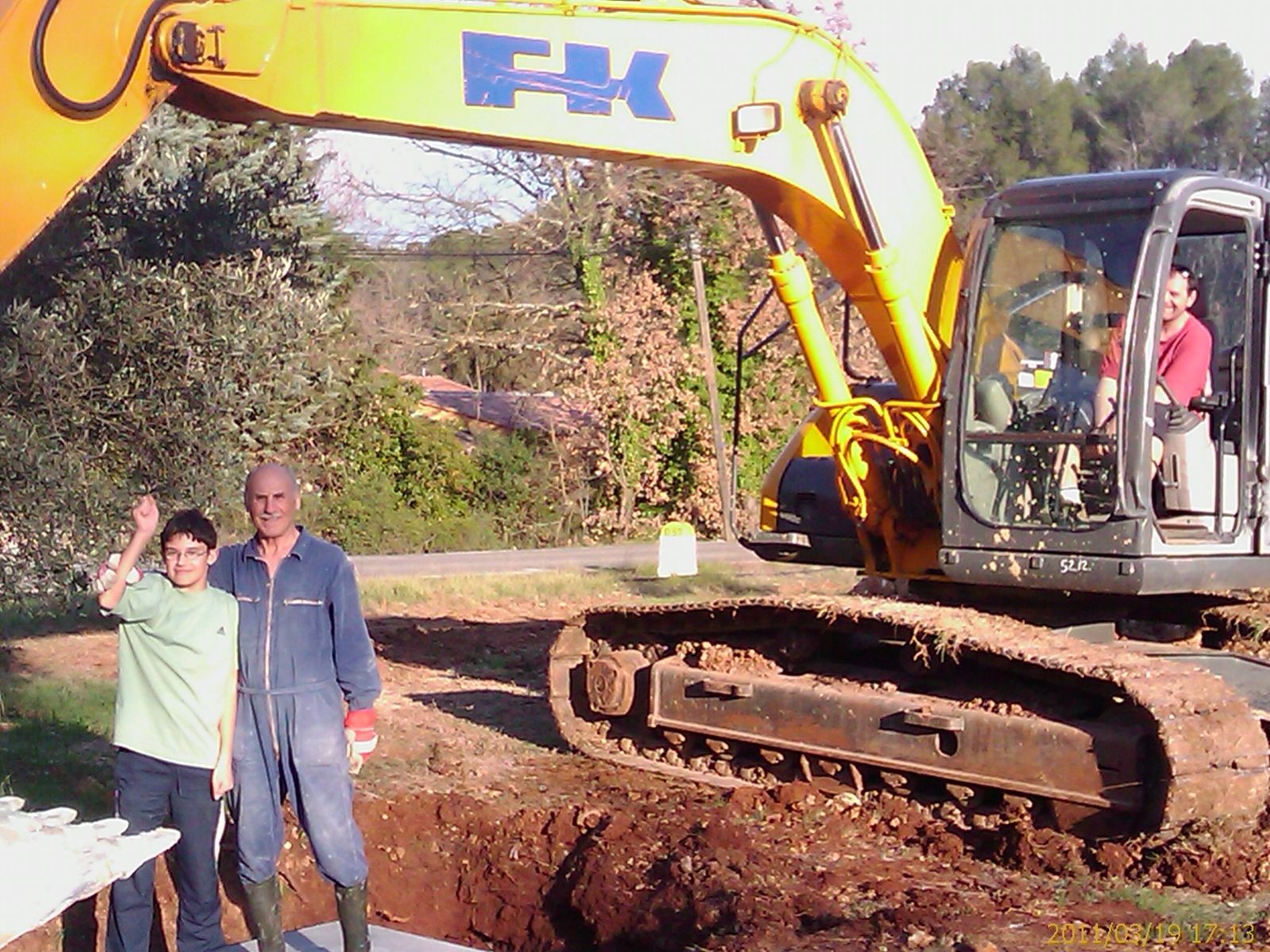

Je vous présente ma nouvelle acquisition : FK 16T qu'elle s'a... PELLE :

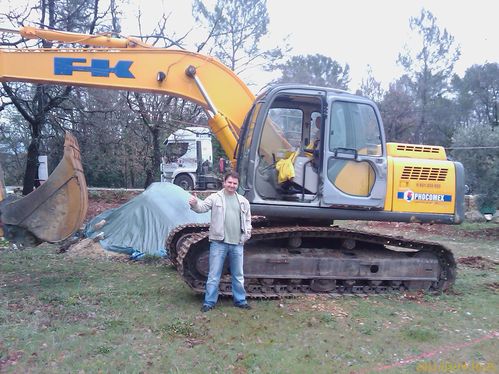

Début des travaux à 10h35 (eh oui on est dans le midi, tout doucement le matin, pas trop vite le soir...).

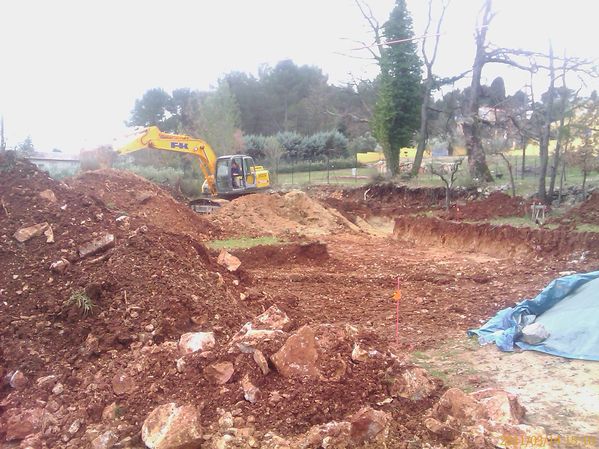

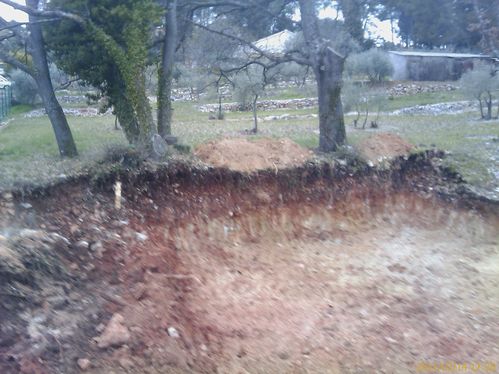

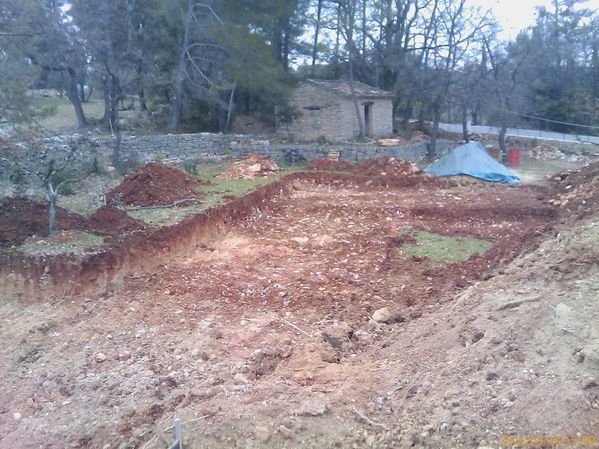

Mais déjà en fin de journée un sacré terrassement effectué : l'abri voiture, le garage, et l'espace pool-house là bas au fond au pied des grands chênes (ou ce qu'il en reste d'ailleurs...) :

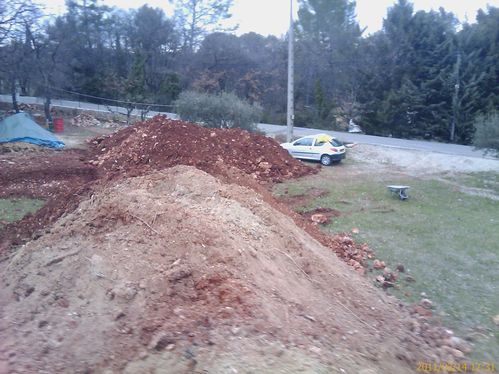

Un gros tas de terre en plein milieu qu'il était prévu d'évacuer le lendemain mais la pluie en a décidé autrement. La suite est programmée le 28.03.2011.

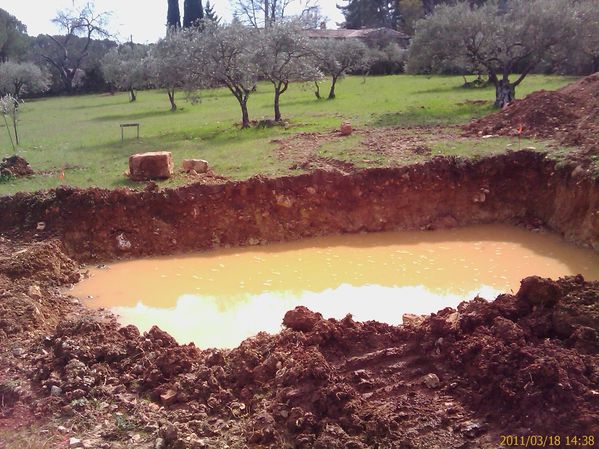

Mais le 18.03.2011 déjà nous reprenons, malgré la présence de la terre de plus en plus envahissante :
La cuve de récupération des eaux pluviales de 10000 litres est livrée le 18.03.2011, puis mise en place le lendemain, avec l'aide de mon père ce jour-là (merci papa) :
De même pour la fosse septique de 5000 litres de l'autre côté, et de son bac à graisse de 500 litres.
Le 28.03.2011, l'épandage est ouvert, ainsi que la suite du terrassement de la maison.
Voir par ailleurs dans ce blog l'article concernant l'assainissement pour plus de précision concernant ces travaux.

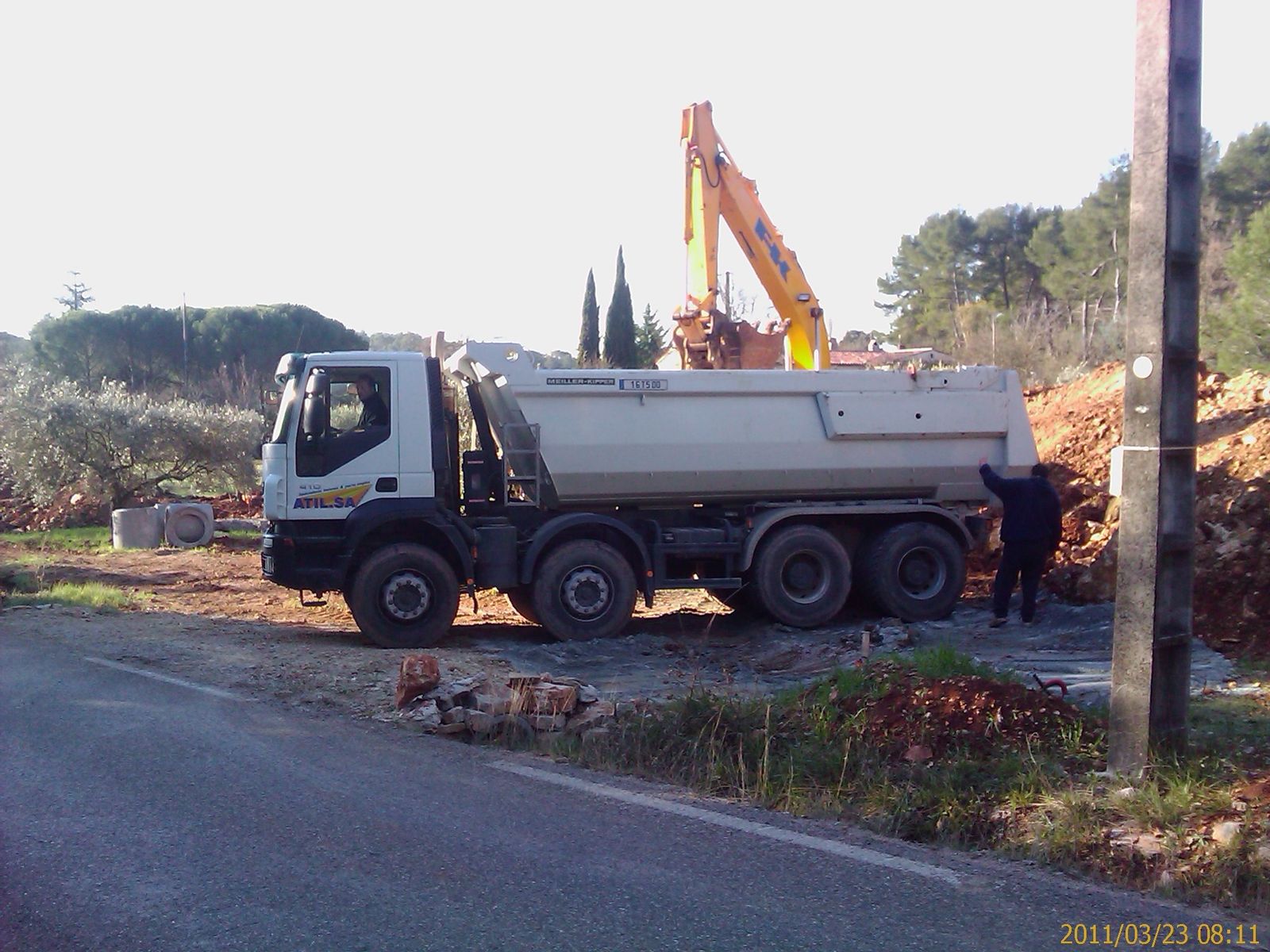

Le 30.03.2011, une journée d'évacuation est programmée.
150 m3 s'en vont vers le domaine viticole voisin de Château Roubine.
Nous reprendrons plus tard, lorsque j'aurai récupéré quelques pierres pour les murets de clôture à réaliser.
Avril 2011, je m'occupe du raccordement du cabanon (eau-elec-tél-évac eau usée).
Mai-juin 2011, je m'attèle à la construction du muret le long de la route en face du cabanon (fini en septembre).
Juillet 2011, je repose la cuve pvc de récupération des eaux pluviales (elle avait légèrement bougé).
Juillet 2011, pose des raccordements de la fosse septique et du débourbeur-déshuileur et réalisation de l'épandage.
Fin juillet : reprise du terrassement en masse, terminé en août; Coulage fondation du mur de l'entrée (mur de droite en entrant).
Septembre 2011 : montage du mur de l'entrée (mur de droite) et plantations le long du muret de clôture.

03-04.10.2011 : implantation des fouilles.

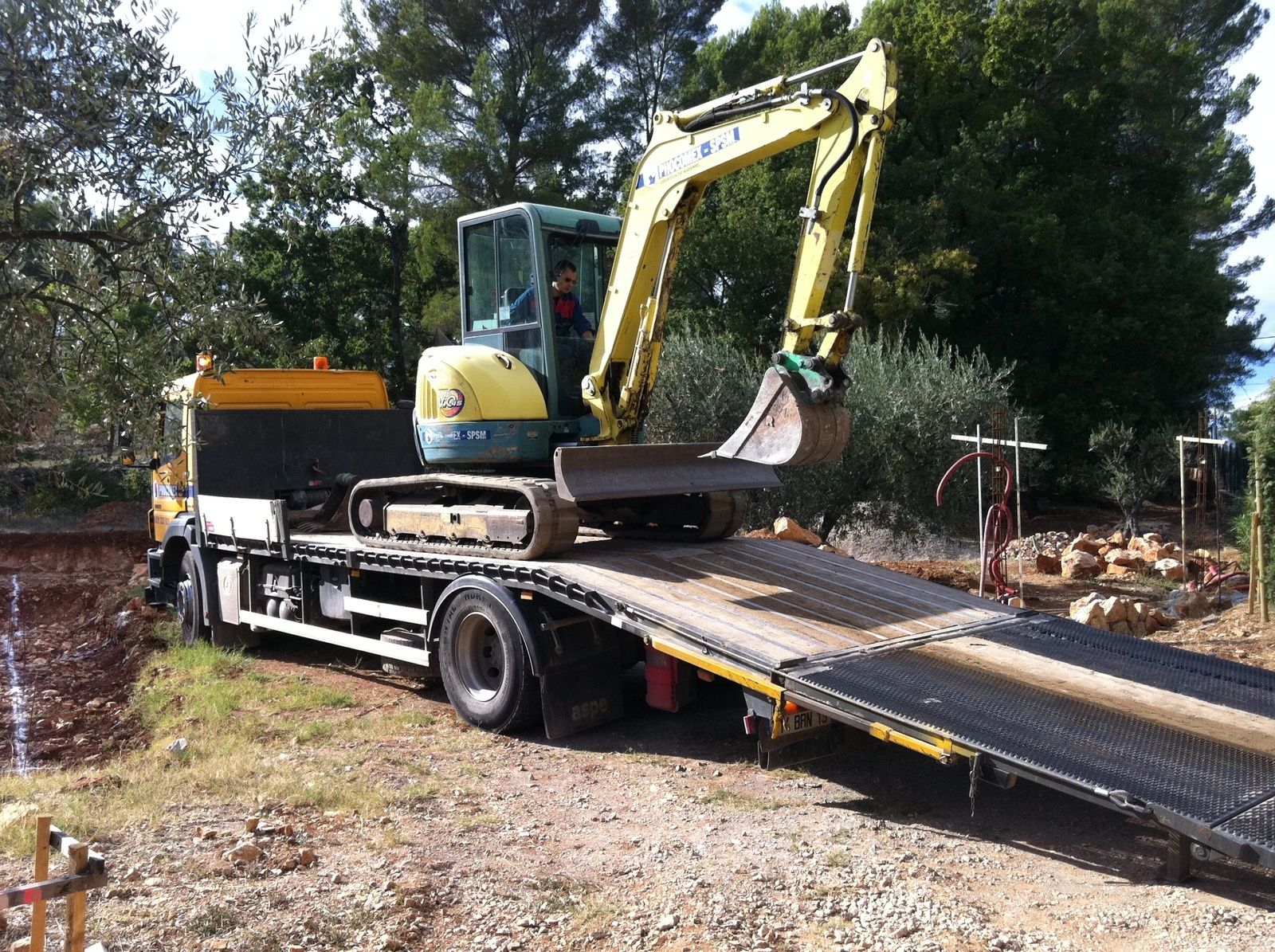

07.10.2011, arrivée de la pelle mécanique pour l'ouverture des fouilles en rigole.

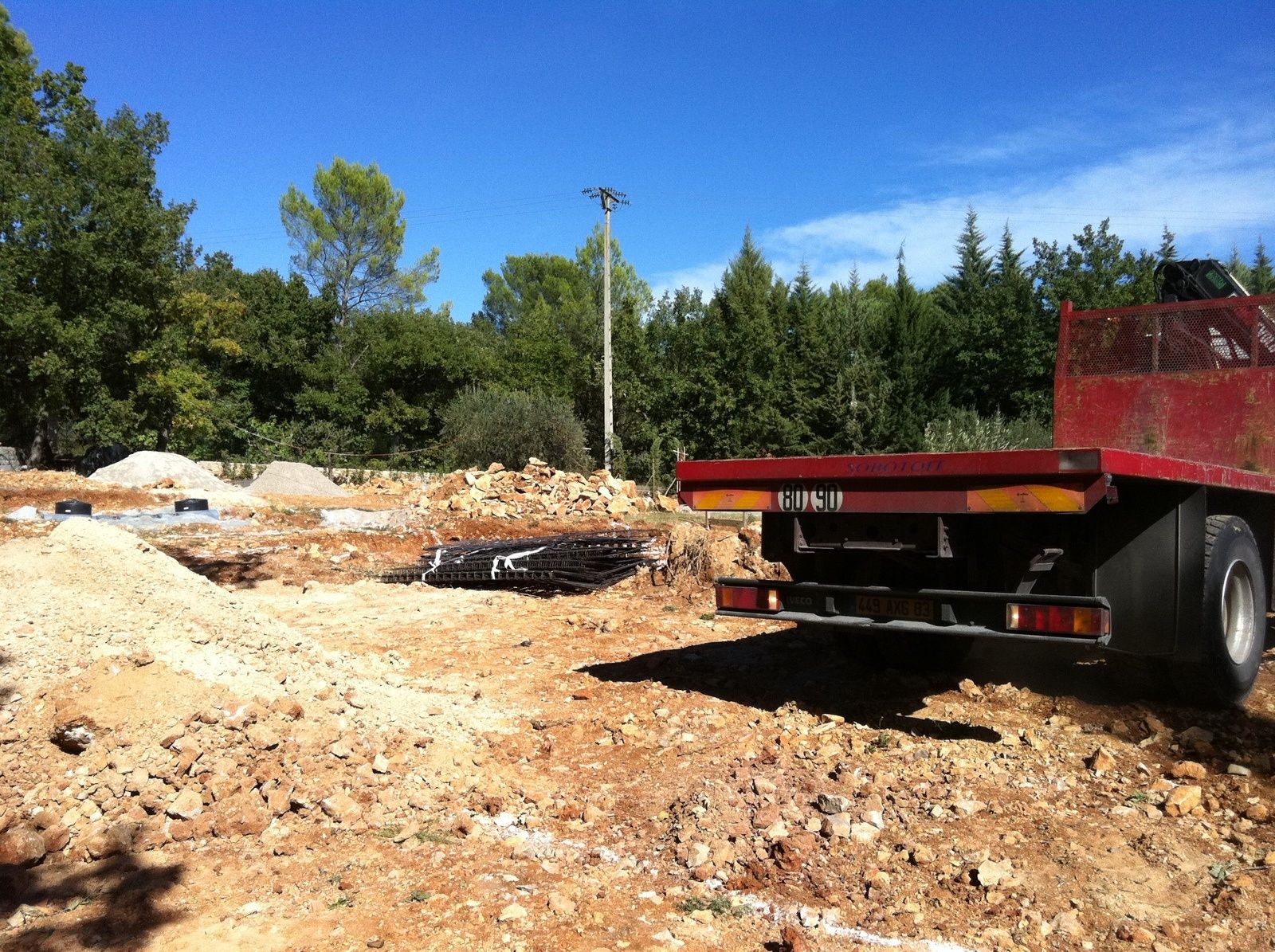

10.10.2011 : approvisionnement des ferraillages.

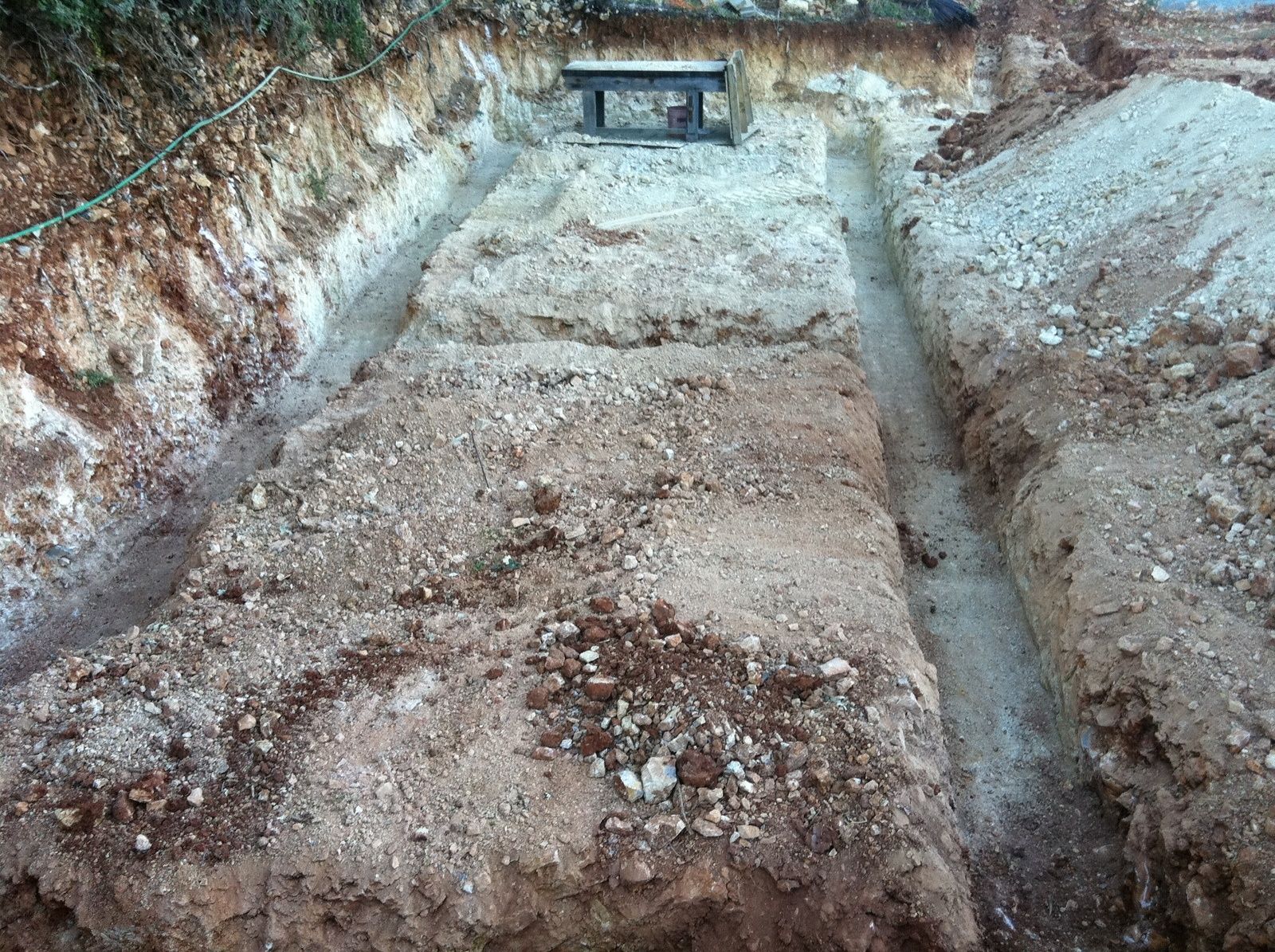

10-11.10.2011 : fouilles en rigole du pool-house:
